Cycle de vie de projet : 4 phases pour cadrer, piloter et clôturer sans dérive

Cycle de vie de projet : 4 phases pour cadrer, piloter et clôturer sans dérive

Le cycle de vie de projet fournit une trajectoire commune au commanditaire, au chef de projet, à l’équipe, aux utilisateurs et aux partenaires. Il permet de transformer un besoin en résultat validé, en organisant les décisions, les livrables et les contrôles. Selon la méthode retenue, il comporte quatre ou cinq phases, mais vise toujours la maîtrise du périmètre, des délais, du budget, des risques et de la qualité.

Ce que couvre réellement le cycle de vie de projet

Le cycle de vie d’un projet correspond à la succession des grandes étapes qui jalonnent son existence, de l’idée initiale à la clôture. Il ne faut pas le confondre avec le cycle de vie d’un produit : un projet est temporaire et vise un résultat précis, tandis qu’un produit peut continuer à évoluer, être maintenu et commercialisé après la livraison du projet.

Infographie du cycle de vie de projet avec phases, livrables et décisions Go No Go

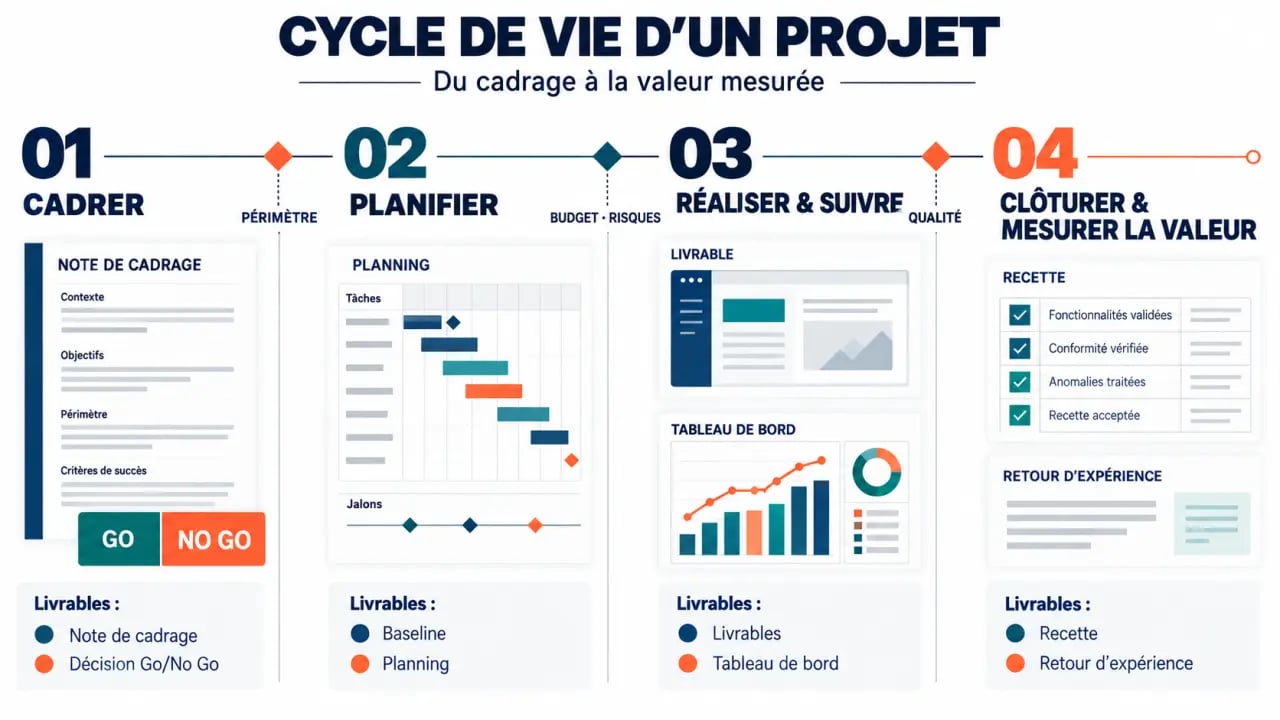

Infographie du cycle de vie de projet avec phases, livrables et décisions Go No Go

Il ne se résume pas aux outils de gestion de projet. Un diagramme de Gantt, un backlog ou un tableau de bord servent à piloter l’action. Le cycle de vie définit quand les utiliser, qui décide, quels livrables sont attendus et à quelles conditions une phase peut être validée.

Selon les organisations, le cycle compte quatre ou cinq phases. La différence tient surtout à la place accordée au suivi : certaines méthodes l’intègrent à l’exécution, d’autres en font une étape distincte. Dans tous les cas, le suivi et le contrôle doivent commencer dès le lancement de la réalisation.

Une gouvernance, pas une simple chronologie

Chaque transition importante doit être matérialisée par une revue de phase ou un jalon. Le sponsor ou le comité de pilotage vérifie alors les critères de sortie : périmètre accepté, budget autorisé, risques identifiés, livrables conformes et préparation suffisante de la suite. Cette gouvernance évite de poursuivre un projet mal défini par simple inertie.

Les 4 phases et leurs livrables essentiels

1. Cadrer : transformer une intention en décision

Le cadrage part d’un problème, d’une opportunité ou d’une obligation. L’équipe clarifie le besoin, les bénéfices attendus, les objectifs mesurables, les utilisateurs concernés et les contraintes. Une étude de faisabilité et un business case éclairent la décision Go/No Go. À ce stade, l’estimation budgétaire reste indicative, avec une précision pouvant être de ±30 %.

Les livrables utiles comprennent la note de cadrage ou la charte de projet, une première cartographie des parties prenantes, le périmètre fonctionnel, les hypothèses et une matrice des risques initiaux. Le commanditaire arbitre la valeur attendue, le chef de projet structure la proposition, tandis que les métiers et les utilisateurs expriment les besoins réels.

2. Planifier : rendre l’objectif exécutable

La planification découpe le résultat attendu en livrables, activités, dépendances et responsabilités. Elle fixe l’échéancier, le budget de référence, les ressources nécessaires, les règles de qualité, le plan de communication et les modalités de gestion des changements. Une matrice RACI peut préciser qui réalise, qui valide, qui est consulté et qui doit être informé.

Le diagramme de Gantt visualise les tâches, les jalons et le chemin critique. Une marge de sécurité de 10 à 15 % dans le planning aide à absorber les aléas, à condition de ne pas la transformer en délai implicite. La conception et la planification représentent généralement 20 % de la durée totale, alors qu’elles conditionnent largement la capacité à anticiper les dérives.

3. Réaliser, suivre et ajuster

L’exécution mobilise l’équipe pour produire les livrables prévus : développement, fabrication, déploiement, formation ou conduite du changement. Le chef de projet compare le réalisé au prévisionnel et organise les arbitrages. La réalisation représente généralement 60 % de la durée totale. C’est la période où les dépendances, les indisponibilités et les nouvelles demandes deviennent concrètes.

Le suivi ne consiste pas à demander régulièrement « où en est-on ? ». Il repose sur des données partagées, une baseline approuvée et des décisions tracées. Tout écart de périmètre, de charge ou de délai doit être analysé avant d’être accepté : quel bénéfice apporte-t-il, quel coût induit-il et quelle priorité devra être déplacée ?

Dans certains référentiels, le suivi et le contrôle forment une cinquième phase distincte. Cette organisation ne change pas le principe : les indicateurs, les risques, les demandes de changement et la qualité doivent être examinés pendant toute la réalisation.

4. Clôturer et mesurer la valeur

Un projet se termine après l’acceptation formelle des livrables selon les critères définis, et non lorsque l’équipe a simplement terminé ses tâches. La clôture comprend la recette, la passation aux équipes opérationnelles, la fermeture contractuelle éventuelle, l’archivage des documents et la libération des ressources. Un retour d’expérience recueille ce qui a fonctionné, les difficultés rencontrées et les améliorations à appliquer.

Il faut distinguer la livraison de la réalisation des bénéfices. Un nouvel outil peut être mis en production à la clôture, tandis que ses gains de productivité se mesurent plus tard. Le sponsor doit donc prévoir un suivi post-projet des indicateurs de valeur, de l’adoption par les utilisateurs et des effets organisationnels attendus.

Suivre les bons indicateurs sans noyer l’équipe

Un tableau de bord efficace met en évidence les écarts qui exigent une décision, plutôt que d’accumuler les chiffres. Chaque indicateur doit être associé à un seuil, à un responsable et à une action possible. Les seuils s’adaptent au niveau de risque et à la taille du projet.

Dimension Indicateur utile Signal d’alerte Décision attendue
Avancement Réalisé par rapport au plan Écart supérieur à 10 % Replanifier ou réduire le périmètre
Budget Consommé et engagé par rapport au budget Dépassement supérieur à 5 % Arbitrer les coûts ou obtenir une validation
Jalons Date prévisionnelle de franchissement Retard supérieur à 1 semaine Traiter les dépendances et réaffecter les ressources
Qualité Non-conformités sur les livrables Plus de 3 non-conformités Renforcer les contrôles et corriger les causes

Le suivi doit relier les indicateurs aux décisions. Un retard sur un jalon peut venir d’une dépendance non traitée, d’une ressource indisponible ou d’une demande ajoutée au périmètre. Visualiser ces liens et enregistrer les arbitrages permet d’intervenir avant qu’un écart limité ne pèse sur le calendrier ou la charge de l’équipe.

Cycle en cascade, itératif, Agile ou hybride : lequel choisir ?

Le meilleur cycle dépend du degré d’incertitude du projet, des contraintes réglementaires, de la disponibilité des utilisateurs et de la nature du résultat attendu. L’étiquette de la méthode compte moins que son adéquation au contexte.

Approche Fonctionnement À privilégier lorsque
En cascade Les phases se succèdent avec des validations formelles. Les exigences sont stables, documentables et peu susceptibles d’évoluer.
Itérative Le résultat est amélioré par versions successives. Une première solution peut être testée puis affinée.
Agile Les priorités sont révisées au fil de sprints et de retours utilisateurs. Les besoins évoluent et des livraisons fréquentes sont possibles.
Hybride Un cadre prédictif coexiste avec des itérations sur certaines parties. La gouvernance est contrainte, mais une part du périmètre reste incertaine.

La méthode en cascade, ou Waterfall, apporte de la traçabilité et une forte prévisibilité, mais les retours tardifs coûtent plus cher. Le cycle itératif réduit ce risque en confrontant tôt une version à la réalité. En Agile, Scrum organise le travail en sprints, souvent de 2 à 4 semaines, tandis que Kanban visualise le flux et limite le travail en cours. Dans tous les cas, la planification reste nécessaire : elle devient glissante et se réajuste à partir des apprentissages.

Mettre en place un cycle pilotable au quotidien

Pour démarrer, formalisez un cycle simple et visible, avec des livrables minimaux et des responsabilités claires. Un logiciel de gestion de projet peut centraliser le planning, les tâches, les risques, les décisions et la documentation. Il facilite surtout la transparence, à condition que l’équipe l’utilise comme une source de vérité plutôt que comme une contrainte administrative.

  • Validez une note de cadrage avant de consommer des ressources significatives.
  • Établissez une baseline de périmètre, de coûts et de délais avant la réalisation.
  • Organisez des points de suivi courts, orientés vers les écarts et les décisions.
  • Documentez chaque demande de changement et son impact avant l’arbitrage.
  • Préparez la recette, la passation et le retour d’expérience avant la dernière semaine.

Le chef de projet anime ce dispositif, mais n’en porte pas seul la responsabilité. Le sponsor tranche les arbitrages majeurs, l’équipe alerte sur les difficultés opérationnelles et les parties prenantes vérifient que le résultat répond au besoin. Cette responsabilité partagée transforme le cycle de vie de projet en outil de création de valeur.
