Gestion de projet digital : cadrer le périmètre pour tenir délais et budget

Gestion de projet digital : cadrer le périmètre pour tenir délais et budget

La gestion de projet digital transforme un besoin métier en solution numérique utilisable. Il peut s’agir d’un site web, d’une application mobile, d’un outil interne, d’une campagne digitale ou d’une refonte de plateforme. Elle organise les décisions, les équipes, les ressources et les validations pour livrer une solution adaptée, au niveau de qualité attendu, dans un délai et un budget maîtrisés.

Ce que pilote réellement la gestion de projet digital

Un projet digital se distingue d’un projet classique par la place centrale de l’expérience utilisateur, des contraintes techniques et de l’évolution possible des besoins. Son livrable n’est pas uniquement un document ou un équipement. Il peut être mis à jour, enrichi, sécurisé et mesuré après sa mise en production. Le pilotage doit donc relier les objectifs de l’organisation aux usages concrets des utilisateurs.

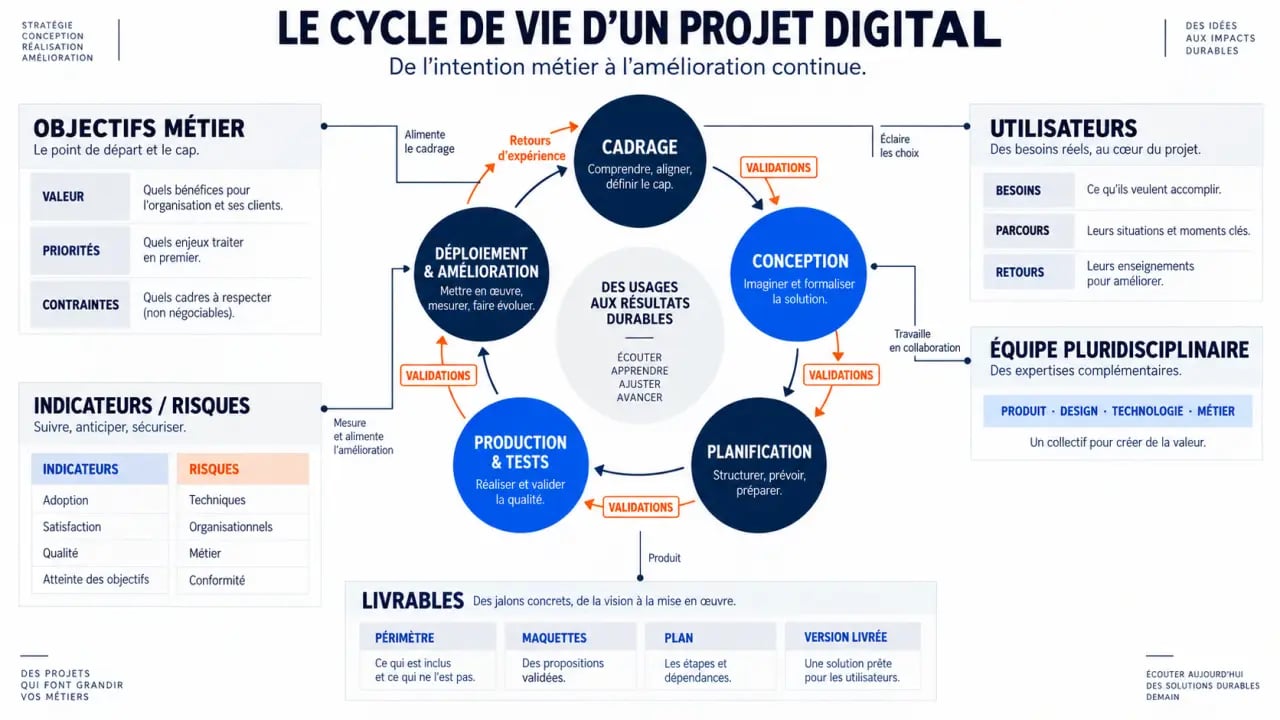

Cycle de la gestion de projet digital, du cadrage au déploiement
Cycle de la gestion de projet digital, du cadrage au déploiement

Le chef de projet ne se contente pas de suivre un planning. Il arbitre entre la valeur d’une fonctionnalité, son coût, sa complexité et son urgence. Il maintient un cadre commun entre le client, les décideurs et une équipe pluridisciplinaire composée, selon le projet, de développeurs front-end et back-end, d’UX/UI designers, de spécialistes du marketing, de rédacteurs, de testeurs ou d’experts en sécurité.

Le triptyque à clarifier avant de démarrer

Tout pilotage commence par trois questions : quel problème veut-on résoudre, pour qui et comment mesurera-t-on le résultat ? Les réponses permettent de fixer des objectifs mesurables, de définir des personas, de choisir des indicateurs de performance et d’établir des critères d’acceptation. Une refonte de site ne devrait donc pas se limiter à « moderniser l’image ». Elle peut viser l’amélioration de l’accès à une information, la simplification d’un parcours ou l’acquisition de contacts qualifiés.

Le périmètre du projet précise ensuite ce qui est inclus, exclu ou reporté. C’est un rempart concret contre les ajouts successifs qui désorganisent l’équipe et augmentent la charge. Les livrables attendus, les contraintes budgétaires, les échéances, les dépendances externes et les parties prenantes doivent y figurer clairement. Cette base facilite les arbitrages lorsqu’une nouvelle demande apparaît.

Du cadrage au go-live : les jalons qui sécurisent le projet

Une gestion de projet digital efficace ne repose pas sur un document figé, mais sur une succession de décisions vérifiables. Chaque phase réduit une part d’incertitude avant d’engager davantage de temps et de budget. Les livrables et les validations associés à chaque étape donnent aussi à l’équipe une vision commune de l’avancement.

  1. Cadrer : recueillir les besoins, définir les objectifs, les utilisateurs cibles, le périmètre, la gouvernance et les contraintes réglementaires, notamment le RGPD lorsque des données personnelles sont concernées.
  2. Concevoir : formaliser le cahier des charges, la feuille de route, les parcours utilisateurs, les maquettes ou prototypes et les critères de recette.
  3. Planifier : estimer la charge, affecter les ressources, identifier les dépendances et construire un planning avec des jalons de validation réalistes.
  4. Produire et tester : développer, intégrer les contenus, contrôler la qualité fonctionnelle, les performances, l’accessibilité et la sécurité avant la recette.
  5. Déployer et améliorer : préparer le plan de secours, mettre en production, surveiller les incidents puis mesurer les résultats pour prioriser les évolutions.

Le cahier des charges comme outil d’arbitrage

Un bon cahier des charges ne cherche pas à deviner chaque détail technique. Il décrit le contexte, les objectifs, les fonctionnalités prioritaires, les parcours, les livrables, les responsabilités, les contraintes et les conditions de validation. Il devient utile lorsqu’une nouvelle demande arrive : l’équipe peut évaluer son impact sur le périmètre, le délai et le budget au lieu de répondre dans l’urgence.

Dans un produit numérique, chaque écran dépend d’une autre pièce : données disponibles, règles métier, interface, contenus, tests et hébergement. Cette logique de dépendance révèle un risque souvent sous-estimé : une modification visuelle apparemment limitée peut obliger à revoir un parcours, une API ou des scénarios de recette. Cartographier ces liens dès la conception évite de planifier les tâches comme si elles étaient isolées et rend les arbitrages plus fiables.

Choisir Agile, Scrum, Kanban ou une approche séquentielle

Il n’existe pas de méthode universelle. Le choix dépend surtout de la stabilité du besoin, de la taille de l’équipe, de la fréquence des livraisons et de la disponibilité des décideurs. Une méthode doit apporter de la visibilité sans multiplier les réunions ni les outils. Elle doit aussi correspondre au niveau d’incertitude du projet.

Méthode À privilégier lorsque Point de vigilance
Approche séquentielle Le périmètre est stable, avec des validations formelles ou de fortes contraintes réglementaires. Les retours des utilisateurs arrivent parfois tardivement.
Agile Les besoins doivent être affinés progressivement et la valeur métier prime sur un périmètre figé. Elle exige une priorisation régulière et un décideur disponible.
Scrum L’équipe peut travailler par sprints, avec un backlog priorisé, des revues et des rétrospectives. Les rôles et les rituels doivent être compris, et non appliqués mécaniquement.
Kanban Les demandes sont continues, notamment en maintenance ou dans une petite équipe. Il faut limiter le travail en cours pour éviter l’engorgement.

Scrum est un cadre Agile, tandis que Kanban visualise le flux de travail. Une approche hybride est fréquente : un cadrage initial structuré, puis des itérations courtes pour le développement et les ajustements. L’essentiel est de rendre visibles les priorités, les blocages et les décisions. Le choix peut aussi évoluer si le projet change de nature ou si les besoins deviennent plus stables.

Suivre délais, budget, qualité et risques sans noyer l’équipe

Le suivi ne consiste pas à demander chaque jour « où en êtes-vous ? ». Il s’appuie sur quelques indicateurs reliés aux décisions à prendre : avancement des livrables, charge restante, budget consommé, incidents ouverts, résultats de recette, respect des jalons et satisfaction des utilisateurs ou du client. Ces données permettent de repérer un écart avant qu’il ne devienne un retard ou un surcoût.

Mettre en place une gouvernance légère et régulière

Un kick-off aligne les participants au départ. Ensuite, des points courts de synchronisation traitent les blocages opérationnels, tandis qu’un comité de pilotage arbitre les sujets de périmètre, de budget ou de priorités. Une matrice RACI peut préciser qui réalise, qui valide, qui est consulté et qui est informé. Cette répartition limite les validations tardives et les décisions contradictoires.

Anticiper plutôt que subir les imprévus

Un registre des risques recense les événements possibles, leur impact, leur probabilité, leur responsable et la réponse prévue. Une dépendance à un prestataire, une migration de données, un contenu non livré ou une validation juridique tardive doivent apparaître suffisamment tôt. Lorsqu’un écart se produit, le chef de projet présente des options explicites : réduire le périmètre, déplacer une échéance, renforcer les ressources ou accepter un risque documenté.

Devenir chef de projet digital : compétences, formation et perspectives

Le chef de projet digital est un généraliste capable de dialoguer avec des spécialistes. Il n’a pas besoin de développer chaque fonctionnalité, mais doit comprendre les enjeux du développement web, de l’UX, du marketing digital, de l’analyse de données, du SEO, de l’accessibilité et de la sécurité pour poser les bonnes questions et mesurer les conséquences d’un choix.

  • Compétences de pilotage : planification, estimation, budgétisation, gestion des risques et suivi d’indicateurs.
  • Compétences relationnelles : écoute, négociation, pédagogie, animation de réunions et gestion des conflits.
  • Culture numérique : compréhension des CMS, des outils collaboratifs, du versioning, des tests et de la mise en production.
  • Vision produit : capacité à prioriser selon la valeur utilisateur et les objectifs métier.

Les parcours peuvent venir du management, du marketing, du design ou de l’informatique. Une formation en gestion de projet, souvent complétée par une spécialisation digitale, aide à structurer cette polyvalence. Le niveau bac + 5 est fréquemment recherché pour les postes à responsabilités. L’alternance permet de se confronter aux contraintes réelles d’une agence, d’une entreprise, d’une start-up ou d’un service de transformation numérique.

Avec l’expérience, les évolutions mènent notamment vers le product management, la direction de projet, le conseil ou le pilotage de portefeuilles de projets. La maîtrise des bases techniques facilite le dialogue avec les développeurs, tandis que la capacité à prioriser et à arbitrer reste utile quel que soit le secteur ou le type de projet piloté.
